一般来说,跨度是指在进深方向的柱距。在气膜技术领域,其无梁无柱结构特性决定了气膜不存在“柱距”的概念,因此,气膜的跨度是纯粹的气膜宽度。宽度越大,跨度越大,需要克服的技术难度也就越大。
人们曾经一度认为120米跨度是气膜建筑不可逾越的天堑,直到2018年,中成空间成功突破大跨度气膜技术瓶颈,一座异形连体气膜煤场在河北衡水悄然落成,145米超大跨度掀开神秘面纱惊艳问世。自此,120米不再在气膜行业的跨度技术壁垒。
短短两年多时间,在中成空间研发团队的不懈努力下,140米、142米、165米、170米、180米等超大跨度气膜相继问世,气膜行业迎来了跨度技术炸裂式发展的春天!
▲陕西龙门钢铁集团循环物料堆场气膜封闭
陕西龙门钢铁集团循环物料堆场气膜封闭长254米、宽140米、高50米、总面积35560平方米。由于是超大跨度,设计需要确保气膜结构在安装过程中不受损伤,以及煤场内的车辆通行、生产机械运作有足够的空间。整个安装过程实现不停产作业,难度相对较大。项目启用后,大大降低粉尘污染,为龙门钢铁塑造健康的企业形象产生积极的推进作用,并带来显著的社会效益。
▲胜利油田东营港城热电厂气膜煤棚
胜利油田东营市港城热电厂充气膜煤棚长287米,宽140米,总建筑面积40180平方米。这里时常伴有超过十级大风。为了克服超大跨度,以及特大台风的侵袭,项目采用新型受力结构。以特殊定制的膜材满足气膜内压及张力作用,以高强钢索结合特殊受力方式满足气膜建筑的结构受力。并应业主要求,使气膜煤棚与一座原有的半封闭结构干煤棚互相连通,提高整个煤场的贮存空间和机械作业效率。该项目建成后,成功抵御2019年“利奇马”台风,抵御最大风力达到13级。
▲临沂中盛集团钢铁事业部原料场气膜封闭
临沂中盛集团钢铁事业部原料场气膜跨度为142米,面积达到62800平方米,是一个里程碑式的气膜结构项目!该项目开创了气膜安装技术先河,采用由中成空间技术团队独立研发的分段式充膜技术,先分区域充膜、再联体充膜,实现整体设计“二合一”,解决了跨双斗轮机不停产作业的难题。
▲国家能源集团神头第二发电厂气膜煤场封闭
国家能源集团神头第二发电厂数字化气膜煤场封闭,长232米,宽170米,高约60米,总面积39440平方米,是中成空间总成包的又一个超大跨度数字化气膜煤场封闭项目。自此,中成空间140米以上超大跨度气膜家族又添一员猛将。受场地因素影响,该煤场封闭外形上呈五边形,属于一座超大跨度异形气膜,在日致完善的气膜设计及安装技术中,中成空间已经完成了把超大跨度技术应用从常规四边形过渡到异形气膜的蜕变,为日后超大跨度异形连体气膜技术应用打下坚实的基础。
▲国家能源集团河曲电厂双子气膜煤仓项目
国家能源集团河曲电厂位于山西忻州黄河之畔。2020年12月,气温零下13℃。中成空间项目团队一边抵抗疫情,一边抵抗严酷的天气,成功完成国家能源集团河曲电厂二期煤场封闭充膜任务,自此,由中成空间鼎力打造的又一座数字化双子气膜煤仓展现在世人面前。她们一座长200米,宽170米,面积34000平方米;一座长226米,宽170米,面积38420平方米,在黄河之畔相互守望,一同守护母亲河的生态环境。
▲国家能源集团王曲电厂180米跨度气膜煤场封闭
2019年12月,跨度180米的国家能源集团王曲电厂气膜煤场封闭项目充气成空,并在行业内引起巨大反响,为超大跨度气膜技术的发展积累宝贵的实践经验。经过一段时间专业的设备调试,该项目实现全面交付运营,正式为三晋大地“打好大气污染防治攻坚战”提供助力。同时,180米的跨度也打破了中成空间自己创下的170米、160米气膜跨度记录,将大跨度气膜技术推进到新的高度,为行业的发展留下浓墨重彩的一笔。180米跨度已写进历史,200米跨度正在描绘,每一次成功过后是新的挑战,重整行装再出发,中成人从未停歇。

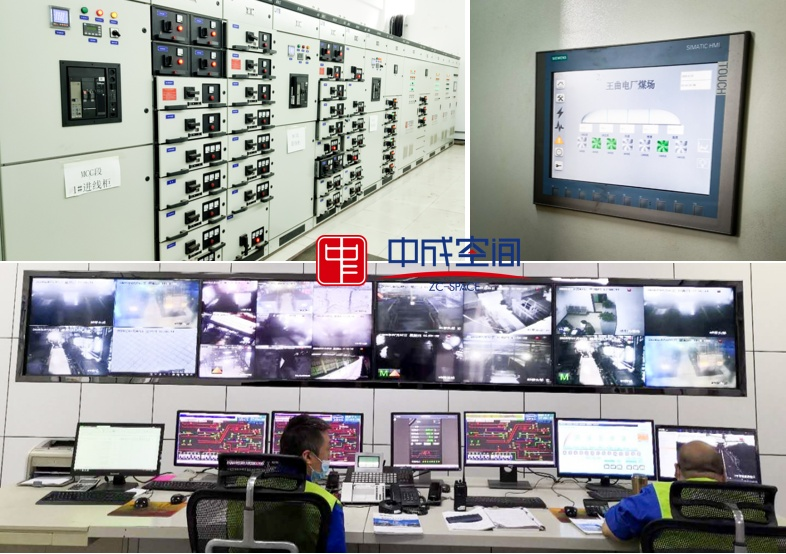

▲京能集团京玉电厂数字化气膜
京能集团京玉电厂数字化气膜煤仓项目位于山西朔州,长302米,宽164米,高度58米,是中成空间设计并建造的又一个超大跨度总承包项目。该项目场内设有一台回转半径为30米的斗轮机及一座12米高的煤堆,同时需跨一座长200米高15米的干煤棚作业,项目安装过程中时常伴有六七级大风,为项目增加了相当大的安装难度。最终,在中成空间团队与京能集团京玉电厂的紧密配合下顺利完成气膜安装工作,并实现整个项目安装过程中不停产作业。
▲河南能源化工集团新疆众泰煤焦化气膜煤场封闭
河南能源化工集团新疆众泰煤焦化有限公司煤场封闭总包项目位于新疆拜城县,这里一年中大部分时间处于冬季,最低气温达到零下20℃。气膜长333m、宽148米,总面积49284平方米,是中成空间在西北部低温地区建立的140米以上超大跨度气膜,对膜罩及网锁技术都是巨大的考验。此次数字化气膜在新疆拜城的建成,标志着中成空间气膜应用技术在耐极端气候方面日趋成熟。
▲新疆美克化工数字化气膜煤场封闭
中泰集团新疆美克化工数字化煤场封闭于2019年由中成空间设计并承建,项目长250米,宽135米,总面积33750㎡,在不影响煤场生产作业的情况下完成气膜拼接与吊装。气膜安装时,“双膜”同时展开拼缝,技术人员需要克服吊车、卷扬机、穿梭往来的卡车以及巨大的煤堆和桁架等因素并存的复杂作业环境,整个安装过程充满挑战。
大跨度气膜技术的突破,真正打开了工业气膜结构的普及大门,中成空间智能气膜系统正以迅猛的势头在大江南北遍地开花。同时,以国家能源集团、华能集团、大唐集团等为代表的大型央企也越来越多地把目光瞄准气膜结构,在他们的露天煤场料场改造中引进气膜封闭技术。大跨度气膜结构正逐渐成为我国工业煤场、料场环保封闭的主流建筑形式。
